集團公司首個規模最大的獨立儲能電站正式全容量并網發電 |
來源: 時間:2026-01-04 |
|

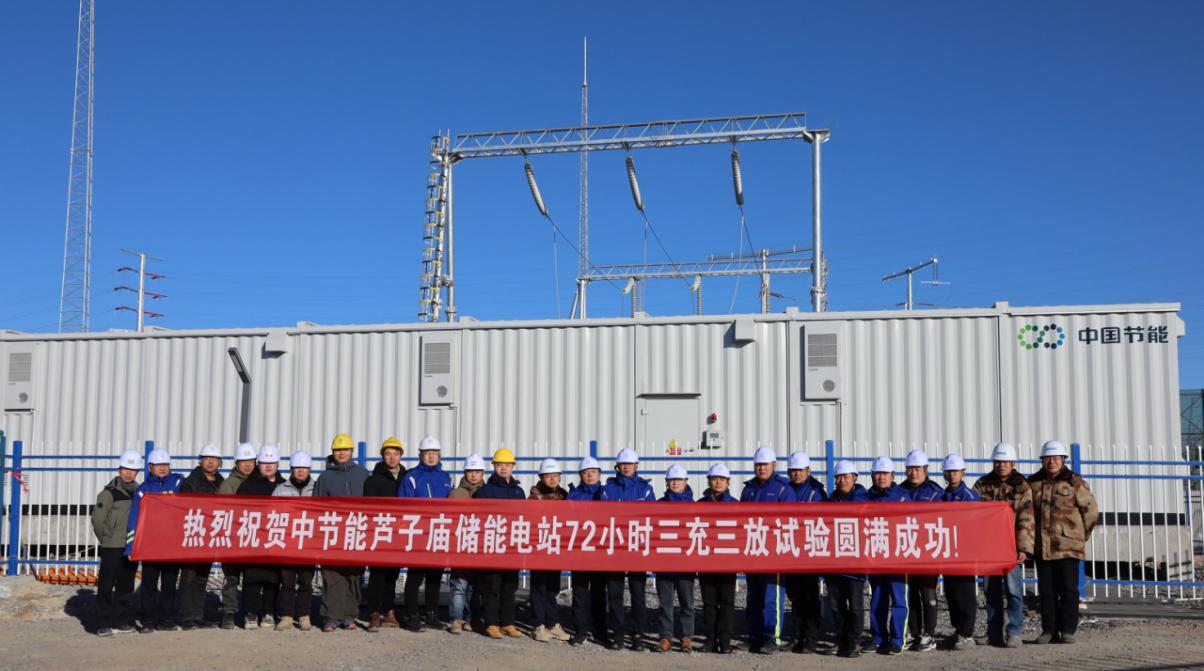

近日,中節能內蒙古蘆子廟200MW/800MWh獨立儲能電站項目順利完成三充三放試驗,標志著集團公司首個規模最大的獨立儲能電站項目正式實現全容量并網。 2025年6月5日備案以來,面對時間緊、任務重的嚴峻挑戰,風電內蒙區域公司緊扣年底并網目標,高效推進各項手續辦理與工程建設,于12月16日具備全站帶電條件,12月18日完成反送電,12月30日順利完成儲能設施三充三放,提前1天實現全容量并網。自啟動至并網僅歷時6個多月,再次彰顯“中節能速度”。 蘆子廟獨立儲能電站是烏蘭察布市同批次獨立新型儲能項目中首個完成關鍵節點的標桿工程。該項目的投運標志著集團公司在區域新型電力系統建設上邁出堅實步伐,將為內蒙古清潔能源高效消納、能源結構低碳轉型提供強勁支撐,其輸出的綠色電力將為烏蘭察布“草原云谷”算力產業等重點領域提供穩定電力保障。
作 者:風電公司
